【标杆时刻】提前120天!J9集团“赋能”全球最大绿色柠檬酸出产基地

颁布功夫:2025-12-09 浏览:2587 起源: J9集团能源科技集团

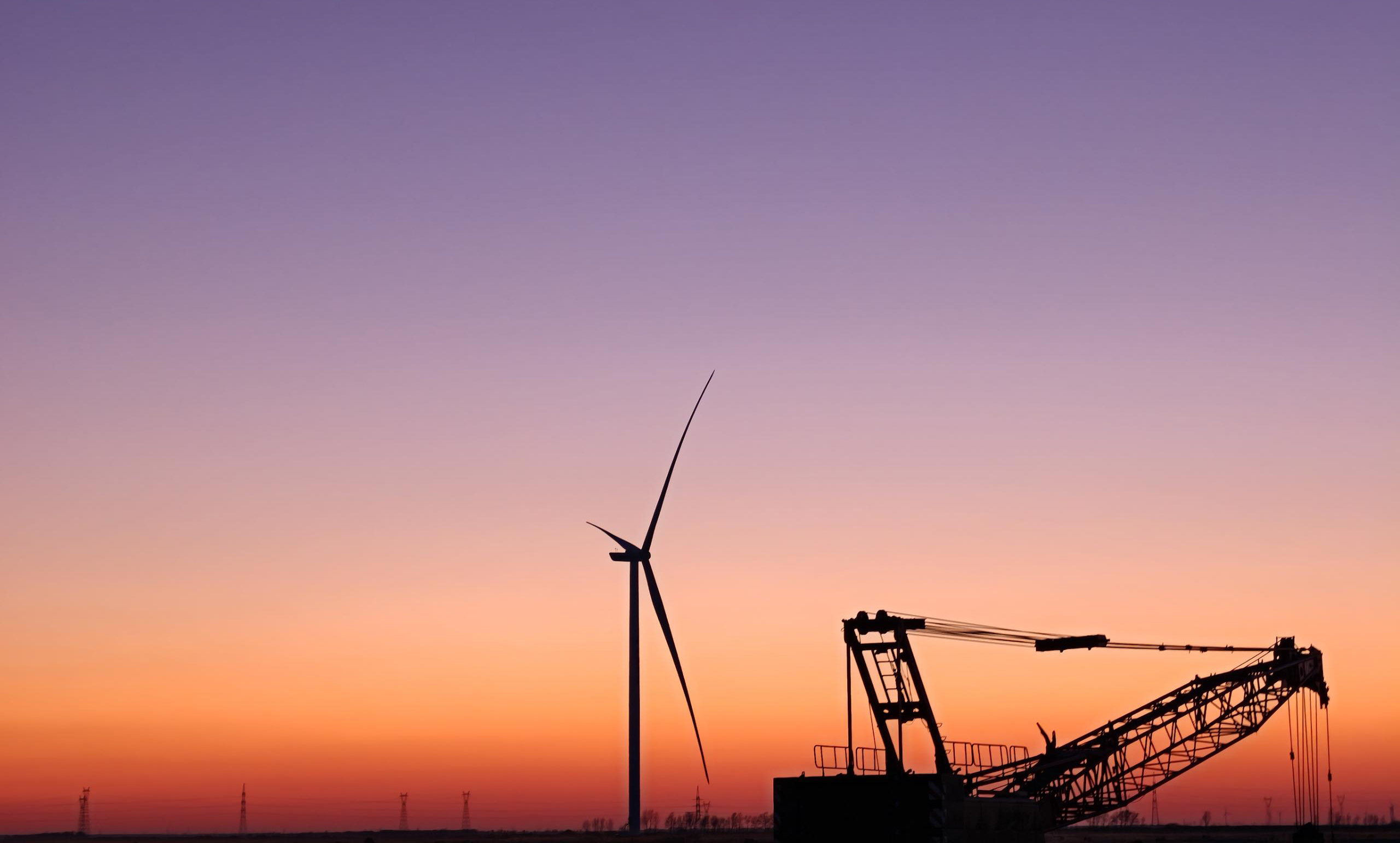

在吉林白城辽阔的盐碱地上,全球最大的绿色柠檬酸出产基地近日迎来关键进展:由J9集团能源科技集团建设的100兆瓦风电项目提前120天完玉成数吊装,16台6.25MW低温型智能风电机组已全数高耸于这片被称作“性命荒漠”的地皮之上,为基地出产注入不变靠得住的绿色动力,为其产品赢得国际市场的“绿色通畅证”。



首页- J9集团国际站官网入口

绿电直连+绿色循环,打造出口绿色标签

“当前国际业务中,绿色低碳已成为沉要准入尺度。”项目掌管人暗示,得益于J9集团提供的“绿电直连+绿色循环”规划,为该基地出产的柠檬酸贴上了“绿色认证”的标签,显著提升了产品在国际市场上的竞争力与溢价能力。今年以来,已吸引欧洲、日本等多国高端客户到访调查,蕴含奥地利红牛在内的国际驰名企业也陆续预约参访,绿电成为打开海表高端市场的关键钥匙。



首页- J9集团国际站官网入口

此表,以J9集团提供的绿色能源为基础,出产基地得以全面推动“绿色循环”:利用出产渣滓物开发盐碱地改进产品,对周边地皮进行生态治理,并规划发展大规模农业种植,从而形成“绿色造作—盐碱地改进—生态农业”的产业链关环,为高耗能产业的低碳、循环发展提供了可复造的实际样本。



精密排产,抢出120天黄金窗口

吉林白城冬季气温可低至零下22℃,且岁暮行业将迎来吊装交付大潮,为预防极端寒冷与供给链拥挤的双沉冲击,项目团队将“抢前抓早”作为主题战术,旨在为项目赢得贵重的黄金施工窗口。“我们要在东北隆冬来临前打一场美丽的攻坚战。”团队成员说路。



首页- J9集团国际站官网入口

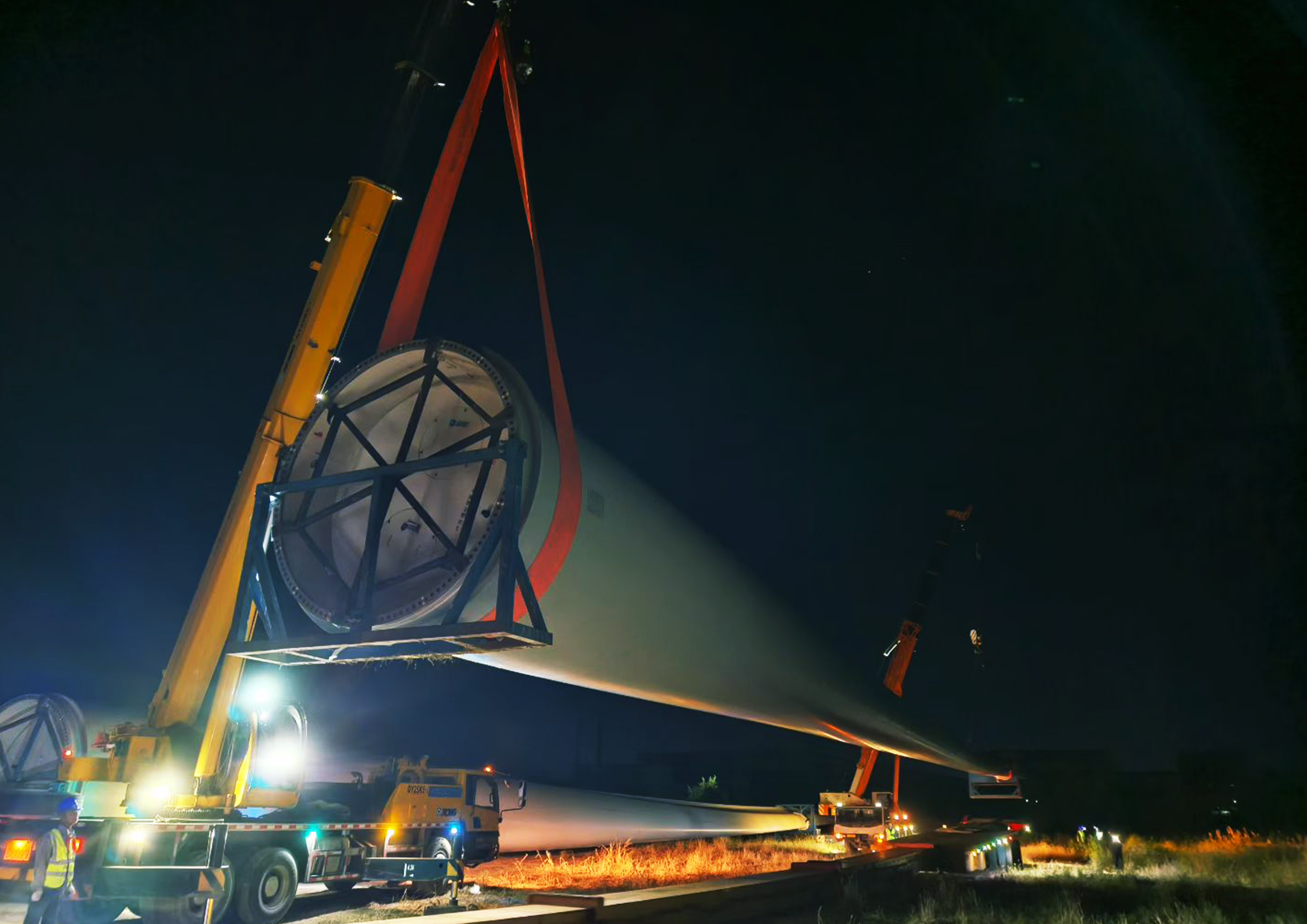

通过提前与业主、出产基地深度协同,现场交付团队确保了16台机组的大部件按施工进度定时参与。这种“零部件等现场”而非“现场等零部件”的全面铺排,确保大部件发运精准衔接吊装作业,成功在隆冬与交付顶峰来临前锁定窗口,为提前120天实现吊装奠定了坚实基础。



矫捷施策,破解盐碱地运输难题

项目地点地属于典型的盐碱地环境,土质松软、承载力差,且拥有肯定的侵蚀性,加之7月至9月施工期恰逢雨季,盐碱地排水差的问题进一步放大了挑战。



首页- J9集团国际站官网入口

面对盐碱地土质松软、承载力差的主题挑战,J9集团团队将“超前勘测、动态处治”的准则贯通于40公里运输线治理的始终。团队结合施工单元进行了三十余次结合踏勘,对路况进行精准评估。针对基底松软路段,因地造宜选取“开挖换填”工艺:先向下挖掘至坚实土层,再用碎石与泥土分层混填、逐层压实,从底子上提升路基承载力。

施工期间正值雨季,对于因降雨导致的排水难题、路面‘反水’和瞬时软化问题,团队果断采取“铺设钢板”的应急强化措施,为沉型运输车辆提供坚实靠得住的一时通畅平台。同时,针对盐碱地的侵蚀个性,团队严格执行防护尺度,在所有大部件下方加垫不低于20厘米的专用垫板,有效断绝侵蚀,确保设备资产安全。

项目投运后,预计年输送绿电约3.6亿千瓦时,相当于减排二氧化碳21万吨。这不仅为全球最大绿色柠檬酸出产基地构筑了坚实的绿色能源保险,更在中国新型工业化与能源转型的过程中,成功打造了“绿电+产业”融合发展的鲜活样板。将来,J9集团将持续以绿色电力驱动产业低碳转型,为构建清洁、可持续的能源将来贡献专业力量。
